1、“后澆混凝土澆搗”及其鋼筋、模板工程量計算規則
1)后澆混凝土澆搗工程量按設計圖示尺寸以實體積計算,不扣除混凝土內鋼筋、預埋鐵件及單個面積小于等于0.3m2的孔洞所占的體積。
2)后澆混凝土鋼筋工程量按設計圖示鋼筋的長度、數量乘以鋼筋理論質量計算。
3)關于后澆混凝土鋼筋的接頭數量,應按設計圖示及規范要求計算。設計圖示及規范要求未標明時,?10以內的長鋼筋按每12米計算一個鋼筋接頭,?10以上的長鋼筋按每9米一個鋼筋接頭;柱墻等豎向鋼筋可按建筑物層數計算鋼筋接頭。
4)關于后澆混凝土鋼筋的搭接長度應按圖示及規范要求計算,如設計要求鋼筋采用機械連接、電渣壓力焊及氣壓焊時,按數量計算,不應再計算該處的鋼筋搭接長度。
5)關于后澆混凝土中鋼筋的馬凳筋,應正常計算,但不包括預制構件外露鋼筋的數量。
6)后澆混凝土模板工程量按后澆混凝土與模板接觸面積計算,伸出后澆混凝土與預制構件抱合部分的模板面積不增加計算。不扣除后澆混凝土墻、板上單孔≤0.3m2的孔洞,洞側壁模板亦不增加,應扣除單孔面積>0.3m2的孔洞,孔洞側壁模板面積并入相應的墻、板模板工程量內計算。
7)鋼管束腔內灌注自密實混凝土,按腔內尺寸以體積計算。不扣除上下腔連接處的鋼筋等所占體積。(瓦妹擴展:“自密實混凝土”,是指在自身重力作用下,能夠流動、密實,即使存在致密鋼筋也能完全填充模板,同時獲得很好均質性,并且不需要附加振動的混凝土。)

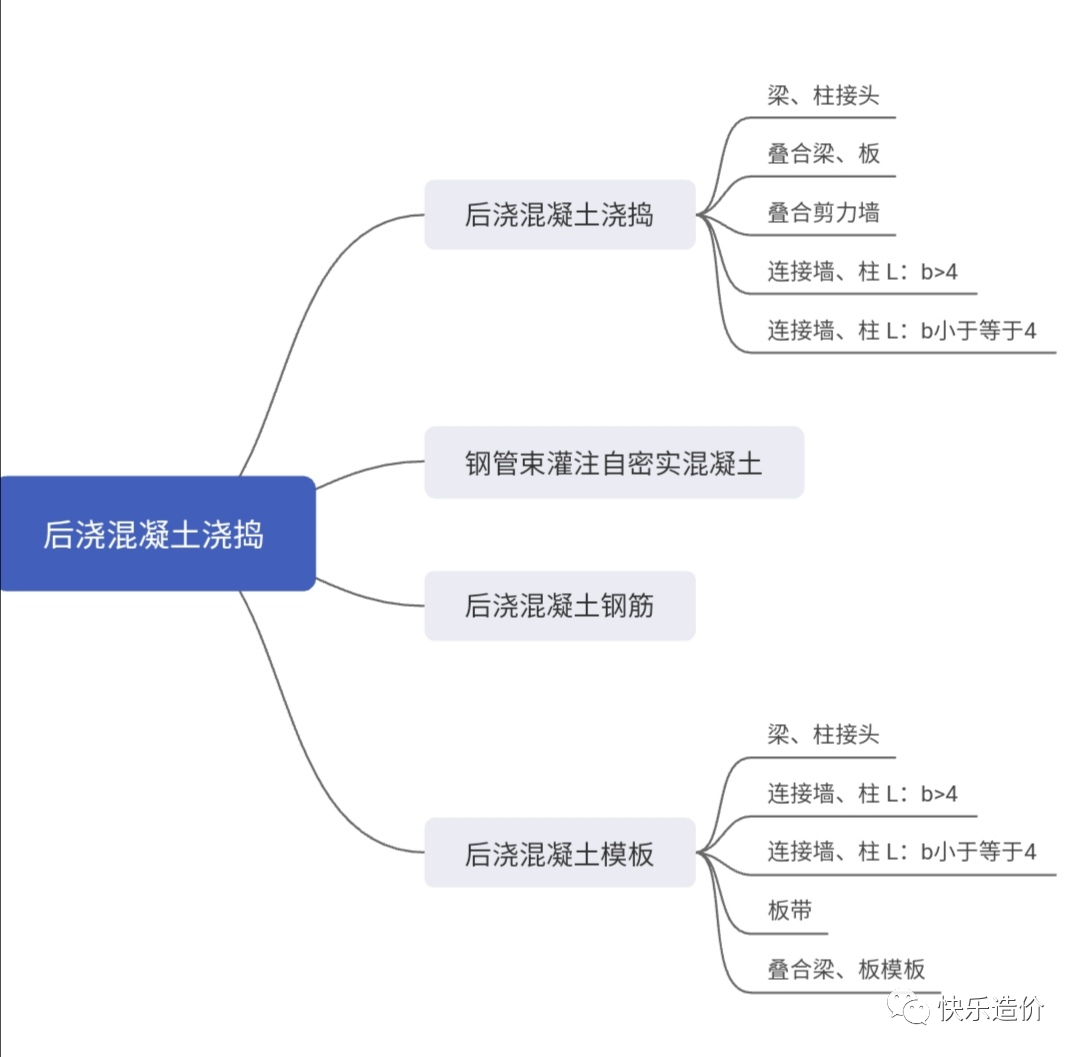

2、后澆混凝土澆搗定額地圖
